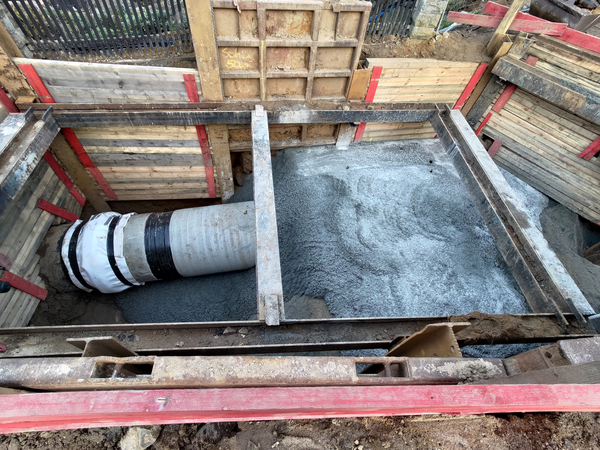

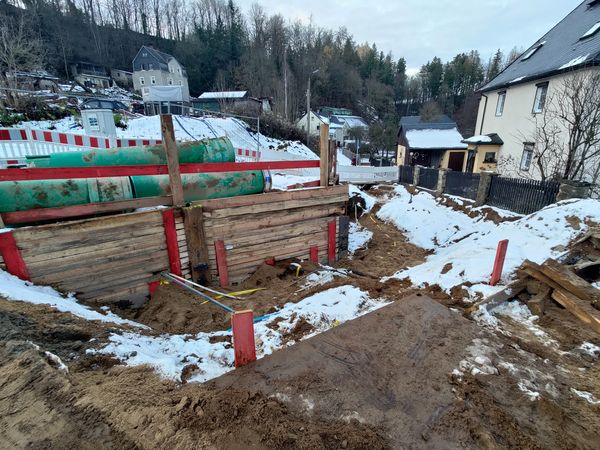

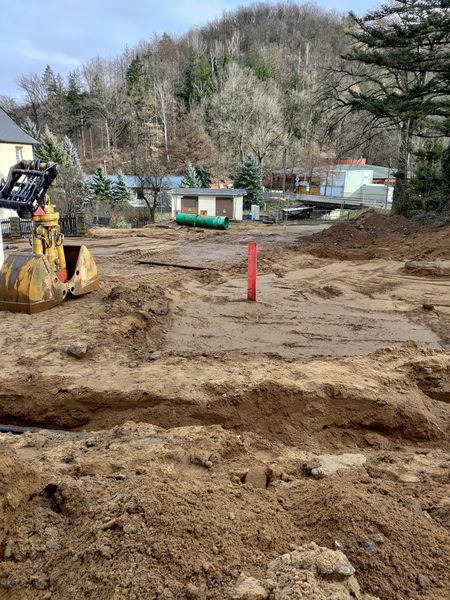

01 Rohwasserleitung

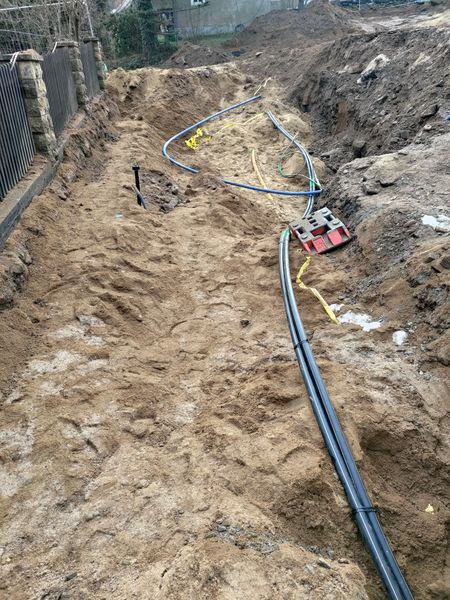

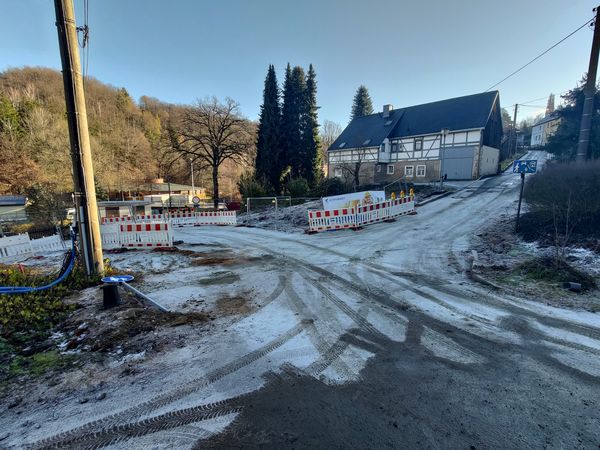

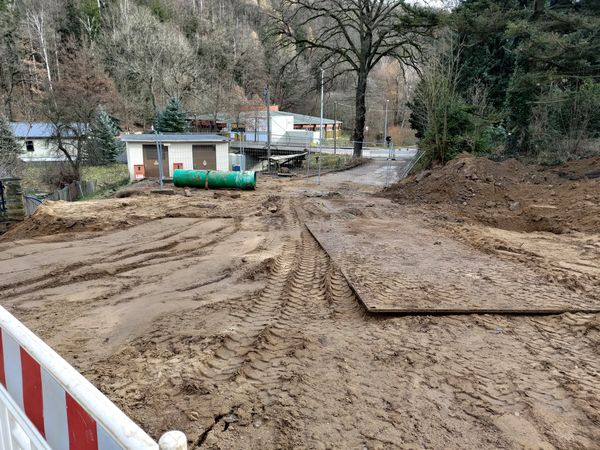

30.09.2025

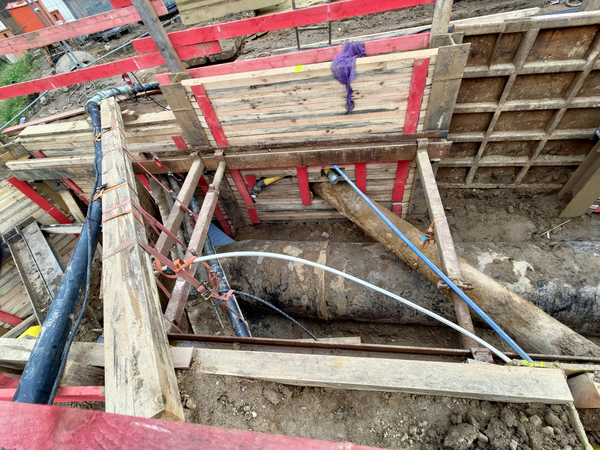

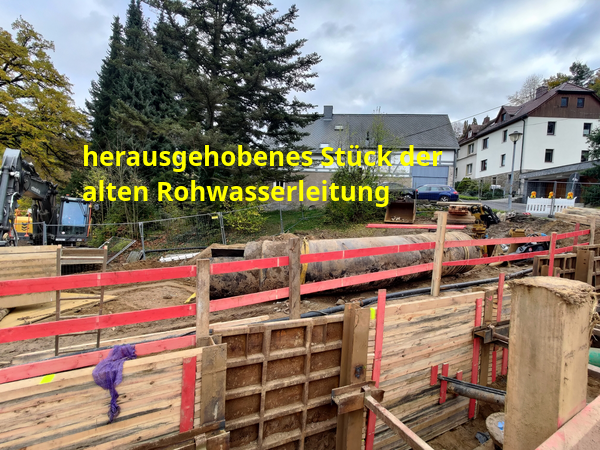

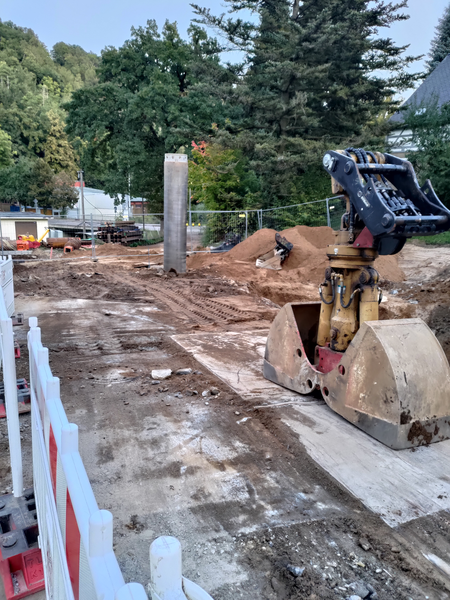

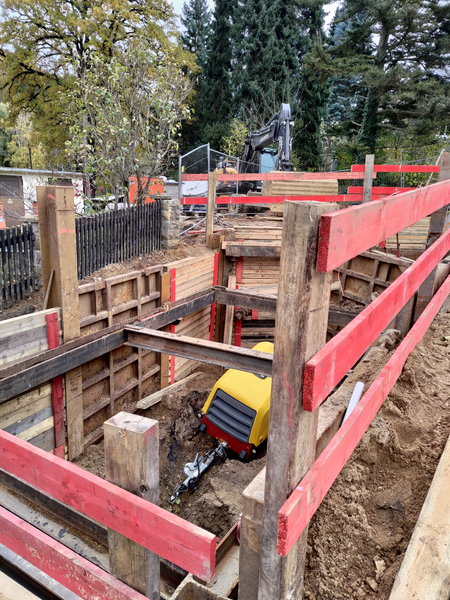

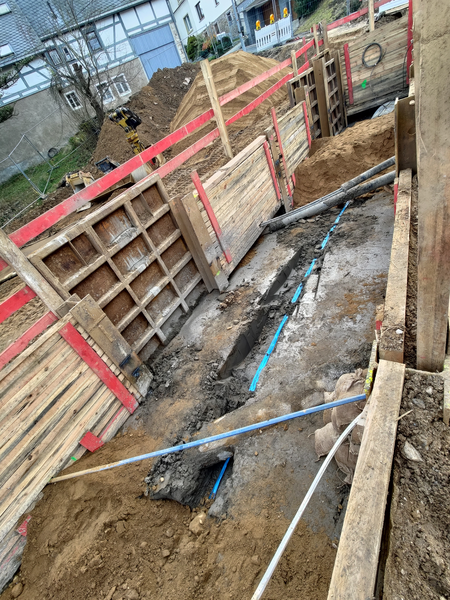

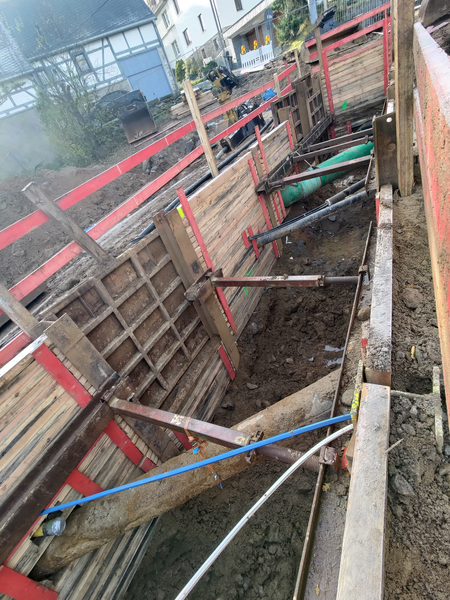

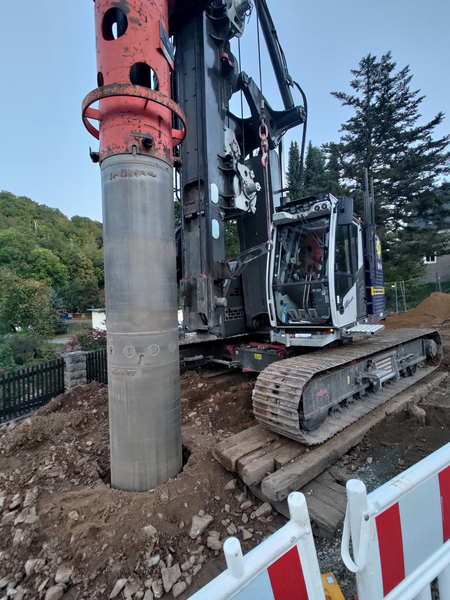

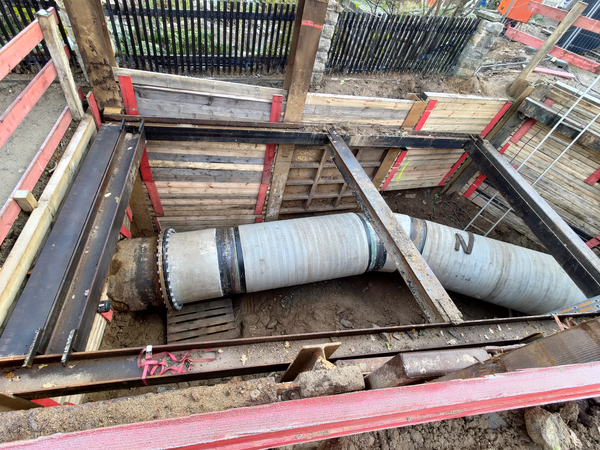

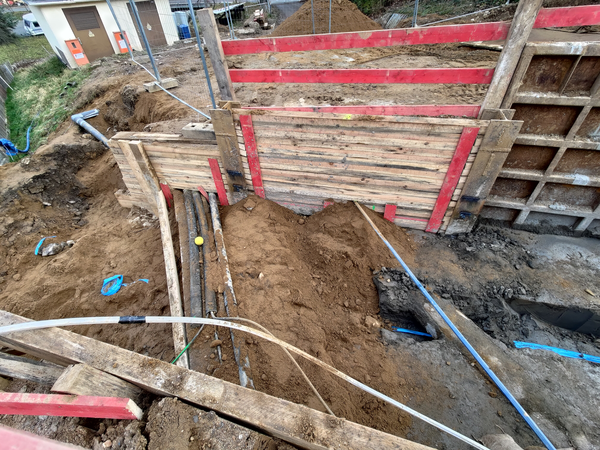

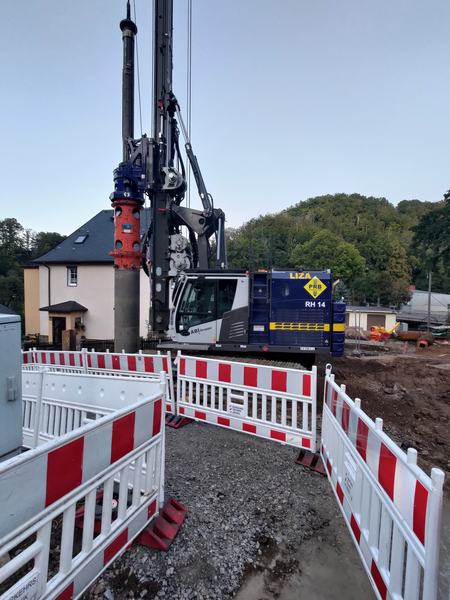

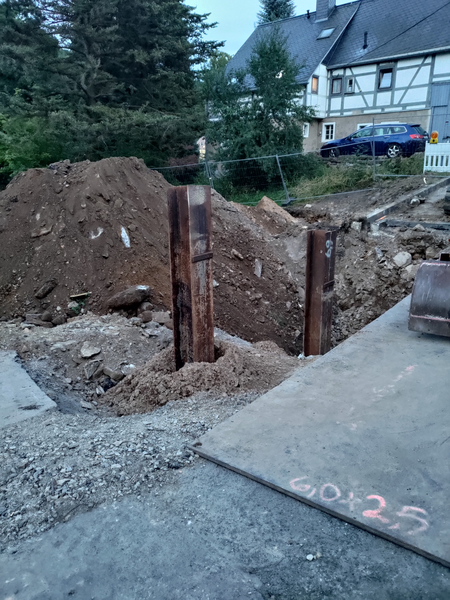

Die Arbeiten am Verbau haben begonnen.





26.09.2025
25.09.2025

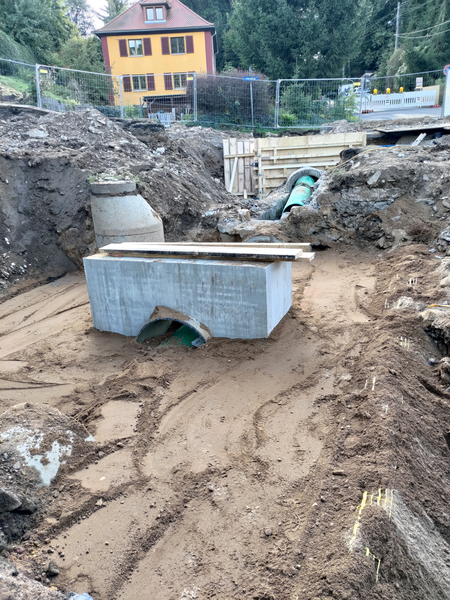

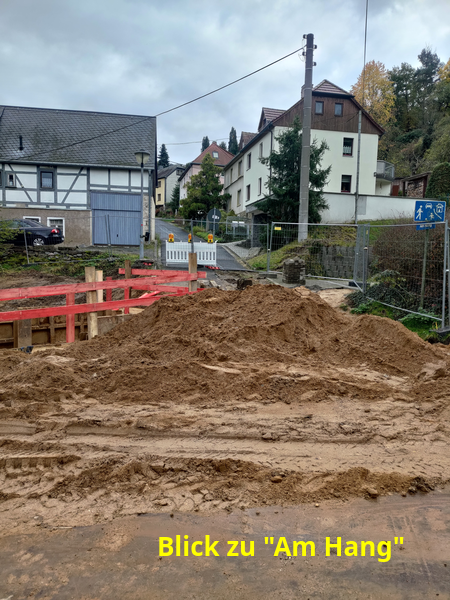

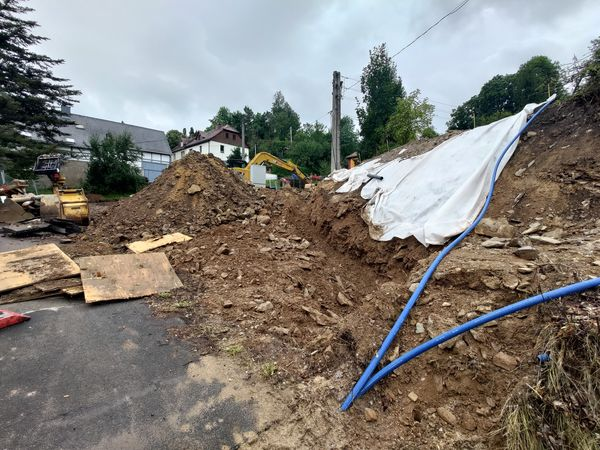

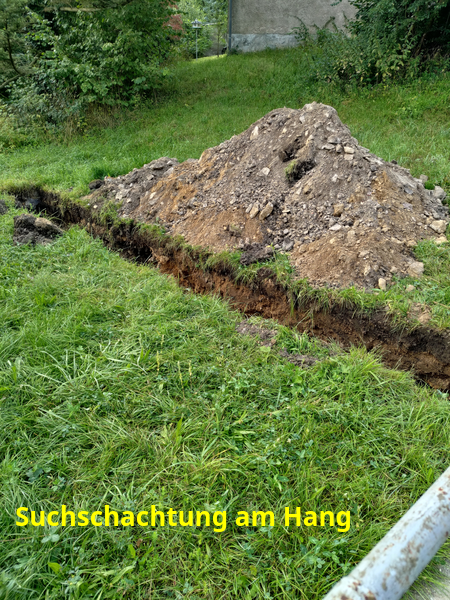

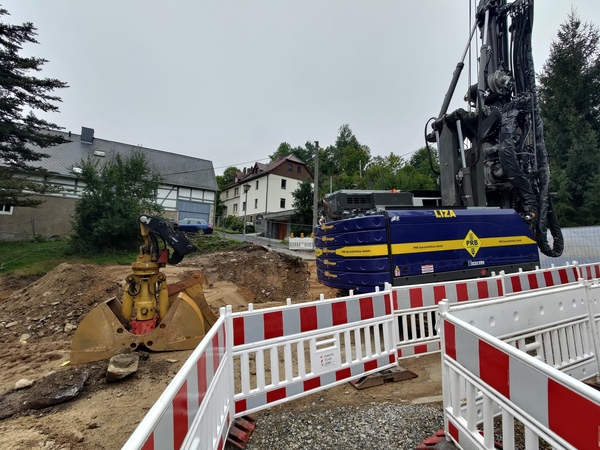

Durchführung von Suchschachtungen
24.09.2025
Die Rohwasserleitung Talsperre Klingenberg --> Wasserwerk Coschütz wurde außer Betrieb genommen.
23.09.2025
Seit dem 17.09.2025 ruhen die Arbeiten auf der Baustelle.

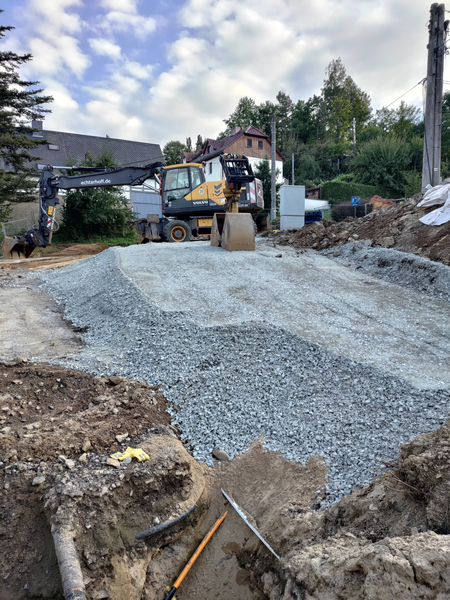

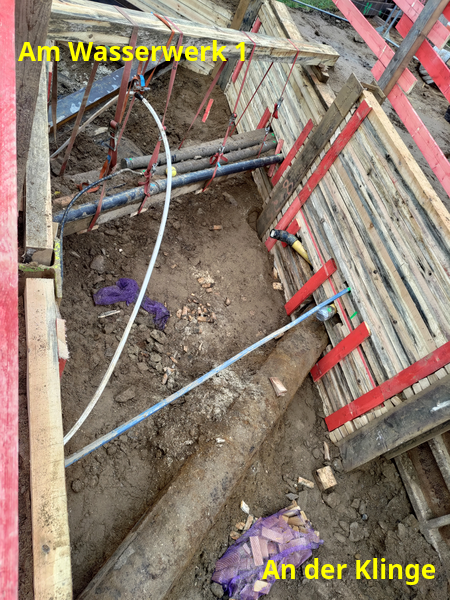

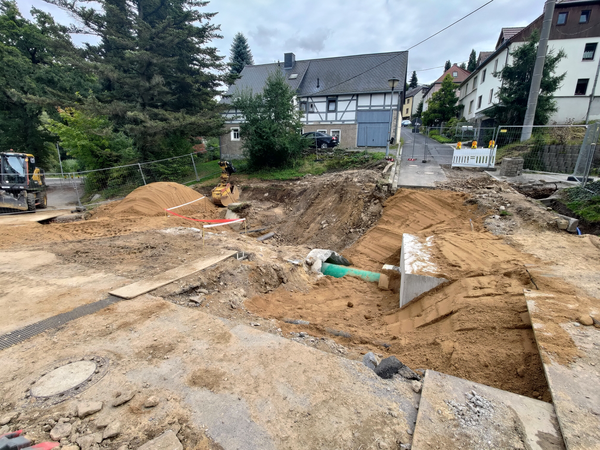

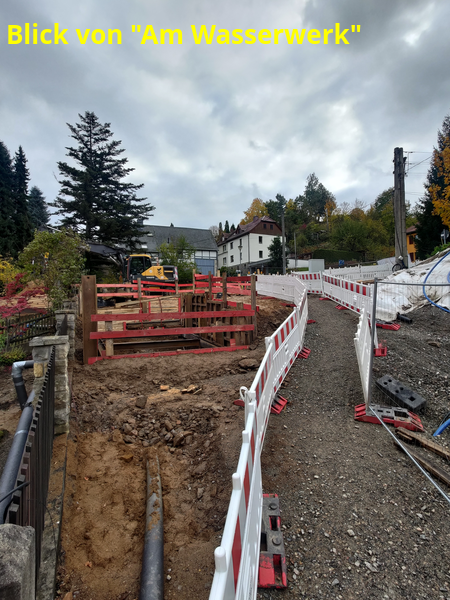

17.09.2025

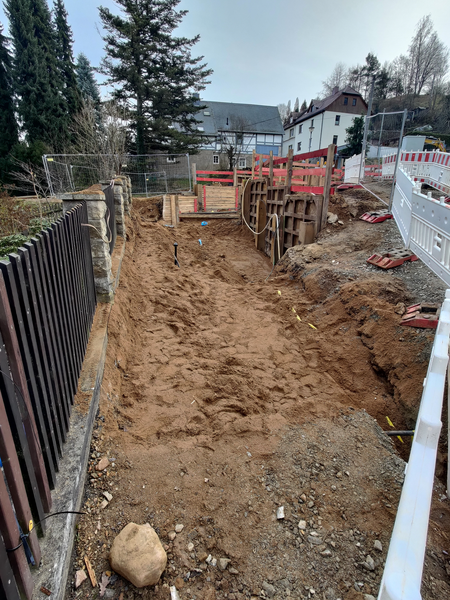

Inzwischen wurde die Baugrube wieder mit Sand verfüllt. Die Absperrung der Baustelle massiv verstärkt und die Mitarbeiter der Firma Echterhoff abgezogen. Es sieht sehr nach einem Baustopp aus.

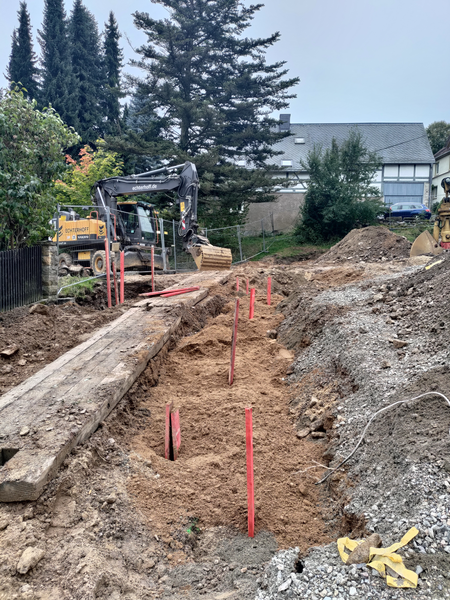

15.09.2025
Ab heute ist der Zugang zu "Am Wasserwerk" nur noch über "An der Klinge" möglich. Inzwischen wurde auch eine provisorische Briefkastenanlage errichtet.

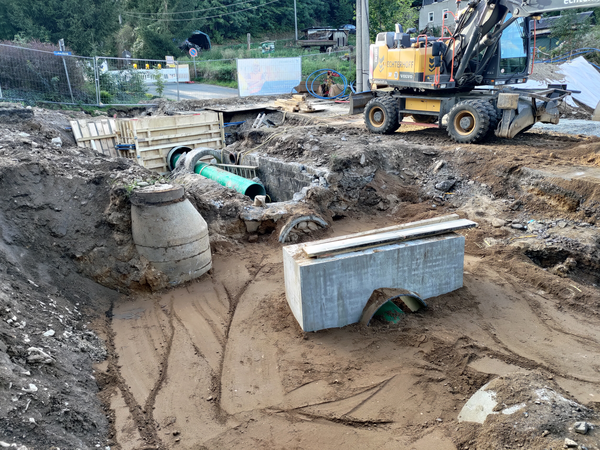

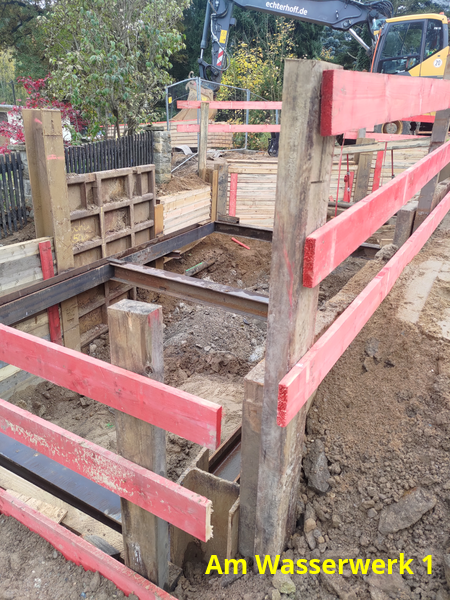

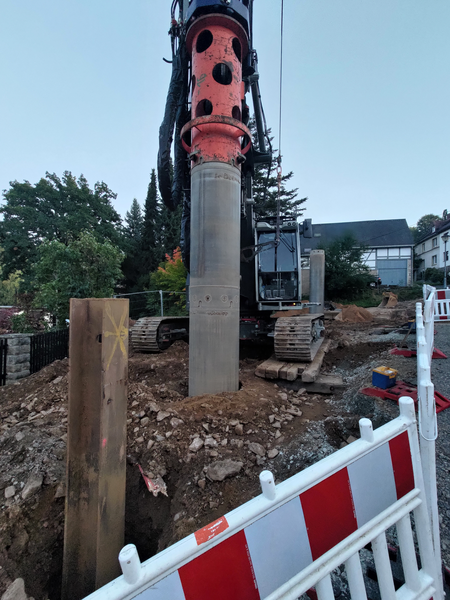

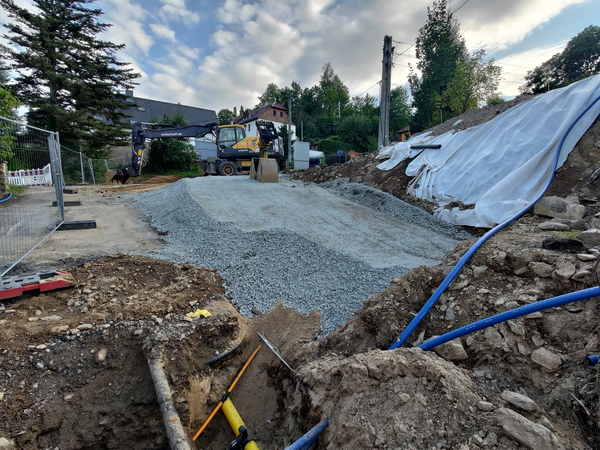

11.09.2025

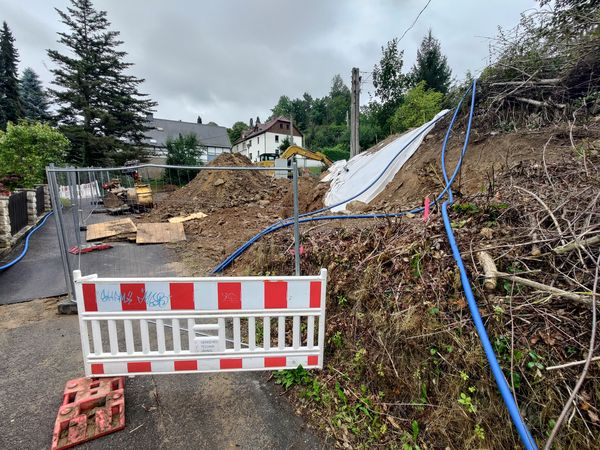

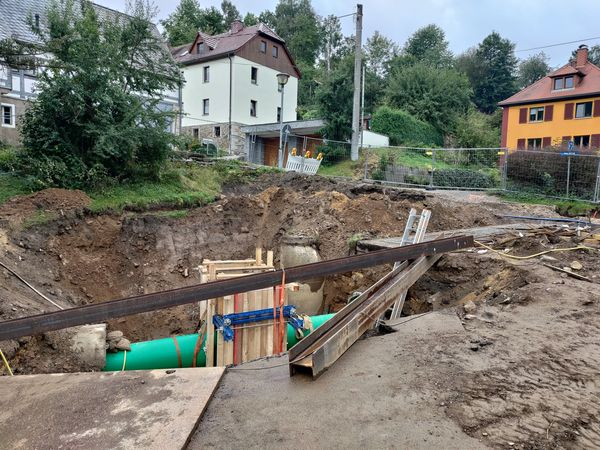

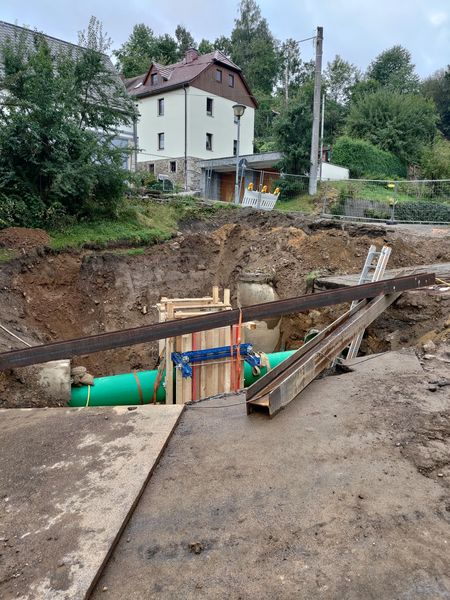

05.09.2025
Stand der Arbeiten:

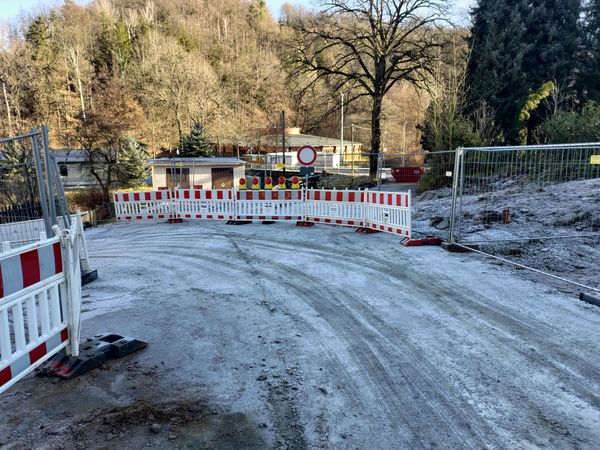

Seit heute wissen wir, dass die Straße bis Ende des Jahres geschlossen bleibt.




27.08.2025
Ab heute ist die Zufahrt: "Zum Wasserwerk" komplett gesperrt. Eine Information als Anlieger hat man von Seite der "SachsenEnergie" nicht erhalten. Ebenfalls nicht geklärt sind: Zufahrt für Havariedienste, die Zustellung der Post, Anlieferung von Waren durch Lieferdienste, Abstellung von Kfz. Der Zugang zu "Am Wasserwerk" ist nur von der Talstraße möglich.

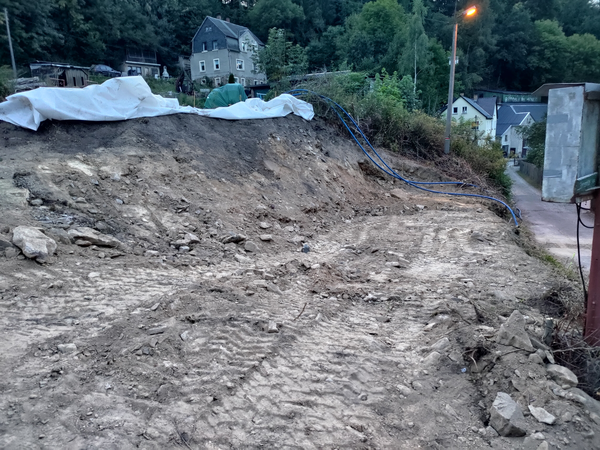

26.08.2025
Stand der Arbeiten:

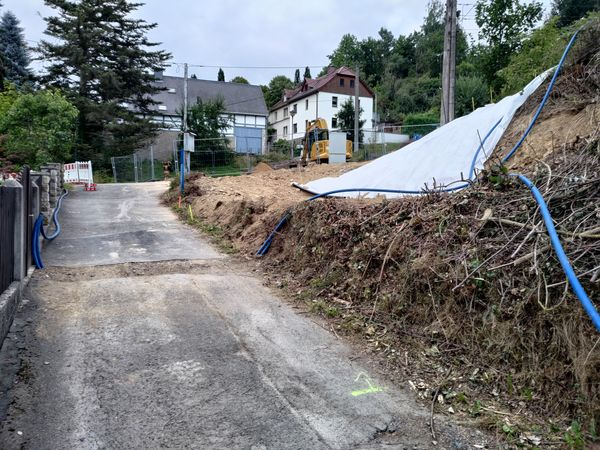

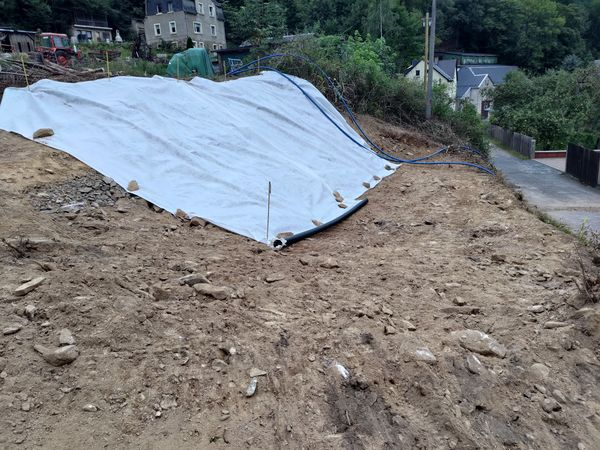

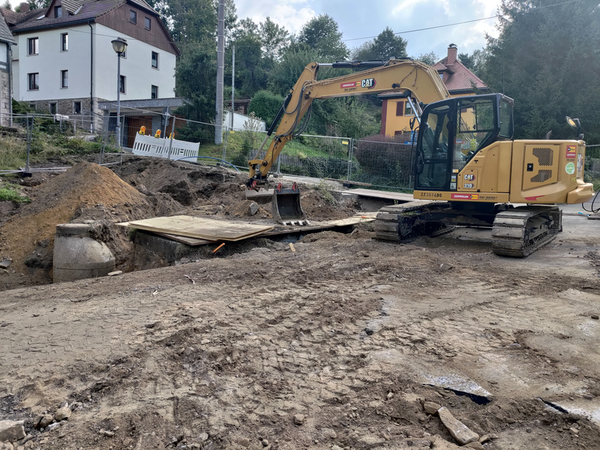

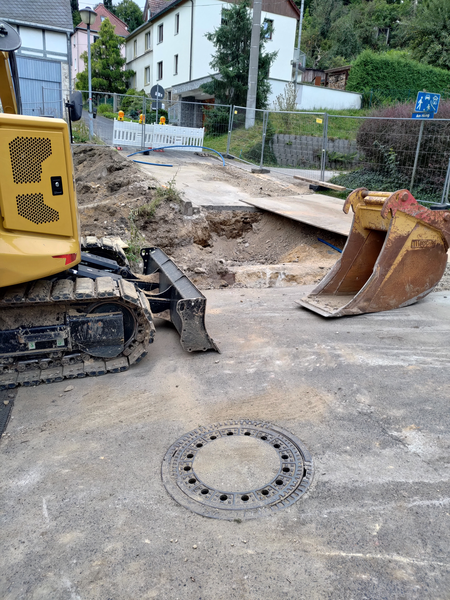

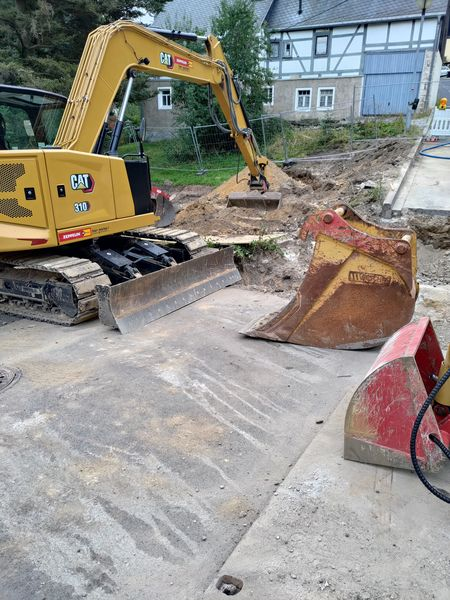

23.08.2025

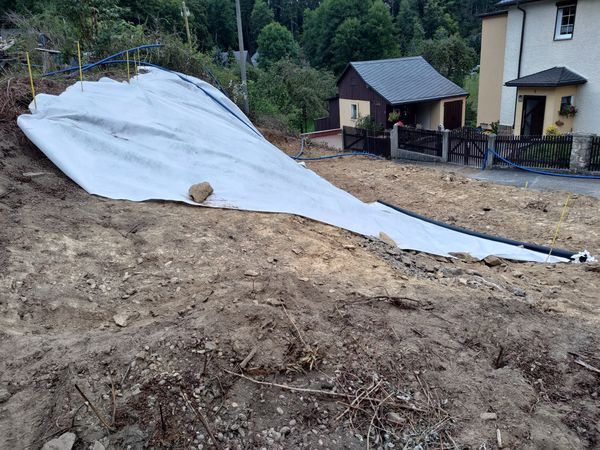

Stand der Arbeiten:






16.08.2025

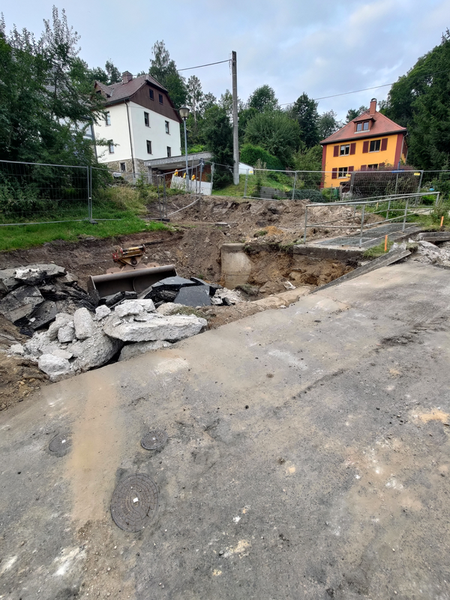

Stand der Arbeiten:


09.08.2025

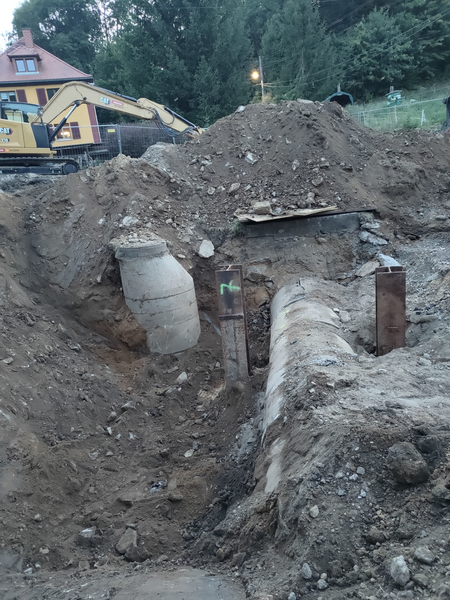

Stand der Arbeiten:



05.08.2025
Heute begannen die Bauarbeiten an der Rohwasserleitung. Dabei kam es nach 17:00 Uhr zu einer Beschädigung der Gasleitung (Mitteldruck-Versorgungsleitung).
Ein Bagger hatte an der Straßenmündung "Am Hang" / "An der Klinge" die Leitung erwischt. Gas strömte aus einem mehrere Zentimeter großen Riss.
Die Feuerwehren von Dorfhain, Höckendorf und Colmnitz waren im Einsatz. Die betroffenen Anwohner mussten vorübergehend ihre Häuser verlassen. Durch die Feuerwehr wurde das Leck notdürftig abgedichtet. Später, am Abend, rückten die Techniker von der SachsenEnergie zur Notreparatur an.

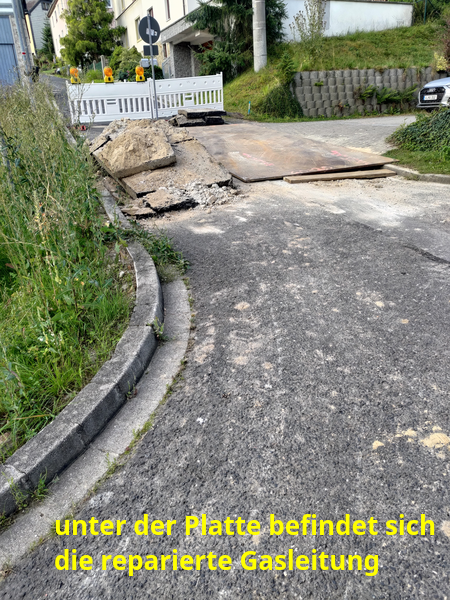

Am Mittwoch (06.08.) wurde die Leitung repariert. Diese Arbeiten konnten gegen 13 Uhr abgeschlossen werden.
30.07.2025
Straßensperrung zur Seite geräumt
28.07.2025
Einrichtung Straßensperrung: An der Klinge, Am Wasserwerk, Am Hang
17.01.2025
60 Prozent des Trinkwassers der sächsische Landeshauptstadt werden im Wasserwerk Coschütz aufbereitet. Das Rohwasser kommt von der Talsperre Klingenberg über Rohrleitungen (Durchmesser: 1200 mm) und Stollen zum Wasserwerk. Damit die Versorgung auch in Zukunft gesichert ist, müssen immer wieder Leitungsabschnitte saniert werden. Diesmal werden einzelne Rohre in mehreren Schritten ausgetauscht.
Baubeginn soll am 24. Juli in Freital und Dorfhain sein. Aufgrund der Sanierung wird der Leitenweg voll gesperrt. Am 29. Juli folgt eine Sperrung der Straße "An der Klinge/Am Wasserwerk" in Dorfhain, ab dem 18. August ist die Straße "Am Schloßgarten" in Freital gesperrt. Die Bauarbeiten in den drei Abschnitten sollen im März 2026 abgeschlossen sein.
Schneller sollen die Leitungserneuerung an der Freitaler Kreuzung Rotkopf-Görg-Straße/Leßkestraße von statten gehen, die ab dem 15. September gesperrt wird. Hier rechnet "SachsenEnergie" zum Jahresende mit einem Abschluss der Bauarbeiten.
Ausführende Baufirma ist in Dorfhain die Echterhoff Bau GmbH.
